門禁安裝施工方案
2025年門禁安裝施工方案
一、施工流程
?前期準備?
現場勘查建筑結構,確定門禁點位、控制器及讀卡器安裝位置,繪制布線拓?fù)鋱D?。
采購符合國家標準的設備(如門禁控制器、讀卡器、電控鎖等),確保設備具備“CCC”認證、質檢報告及合格證?。

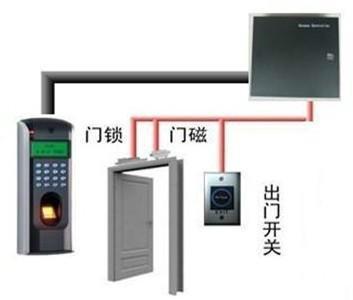

?設備安裝?
?控制器與讀卡器?:
控制器優先安裝于弱電井或靠近門體的隱蔽位置,避免強電磁干擾?。
讀卡器安裝高度1.4米,感應范圍避開金屬遮擋物。
?電控鎖與門磁?:
電控鎖根據門類型(平開門/推拉門)選擇磁力鎖或電插鎖,安裝時固定牢固,與門框間隙≤3mm。
門磁安裝于門框頂部或側面,與控制器聯動監測門狀態。
?布線施工?
?線材選擇?:
通訊線采用UTP Cat.6屏蔽網線(TCP/IP協議)或RVVP 6×0.75mm2(485總線)。
電源線采用RVV 2×1.5mm2,獨立穿管避免與強電并行?。
?布線規范?:
TCP/IP通訊距離≤85米,485總線≤1200米且采用“手拉手”拓?fù)洹?/span>
穿管時預留50cm余量,線纜兩端標注唯一編號。
二、設備調試與驗收
?單機調試?
逐路測試讀卡器信號響應、電控鎖開關狀態及門磁反饋,確保無漏報/誤報?。
驗證緊急開門按鈕(破碎型)功能,確保斷電或故障時門體可手動開啟?。
?系統聯調?
權限配置:通過管理軟件設置用戶分級權限(如管理員全區域通行、員工限時通行)。
聯動測試:與消防系統、監控系統對接,火災報警時自動解鎖疏散通道?。
?驗收標準?
?性能指標?:刷卡響應時間≤0.5秒,網絡通訊丟包率≤0.1%?。
?文檔要求?:提交設備清單、布線圖、調試報告及操作手冊?。
三、施工注意事項
?安全規范?
強電與弱電線纜間距≥30cm,交叉處使用金屬過線盒隔離。
控制器、電源箱需可靠接地,接地電阻≤4Ω?。
?擴展性預留?
控制器預留20%通訊端口,支持未來擴容?。
電源功率按設備總功率的1.3倍配置,偏遠區域增設備用蓄電池?。
四、典型場景配置
?場景? ?設備選型? ?布線要求?
?辦公區? 人臉識別讀卡器+磁力鎖,支持手機NFC開鎖 六類屏蔽網線+獨立PVC管
?倉庫? 防水讀卡器+電插鎖,聯動紅外探測器 鎧裝電纜+金屬線槽
?室外門? 防暴讀卡器+工業級電控鎖,內置溫濕度防護 光纖+POE供電
